COMAD BLOG

Construcción y Ley: Expertos en Derecho de la Construcción

Estimaciones de obra pública: el respaldo documental que decide si te la pagan

Contexto del Mercado: la obra está ejecutada, medida y estimada. La residencia la observa y el pago se recorre al mes siguiente. Para una constructora que financia nómina, materiales y equipo con recursos propios, cada estimación observada es un mes más de crédito bancario pagado de su bolsa.



Nuestra Experiencia: en 60 años de práctica en derecho de la construcción, en COMAD, S.C. hemos visto que la gran mayoría de las observaciones a una estimación nace en el respaldo, antes que en la obra. El trabajo está hecho; lo que falta es la prueba ordenada de que se hizo, cuánto se hizo y cuándo.



Lo que aprenderás: qué integra una estimación de obra pública bien respaldada, en qué etapas se originan las observaciones más comunes y cómo se previene cada una desde el campo, y qué hacer cuando la estimación ya fue observada.

Una estimación de obra pública es el documento con el que el contratista cobra los trabajos ejecutados en un periodo: se paga por lo que se puede demostrar que se construyó. La discusión, entonces, rara vez es sobre la obra. Es sobre el expediente que la acompaña y sobre quién lo integró a tiempo.

Qué es una estimación y por qué se observa



La estimación es la valuación de los trabajos ejecutados en un periodo, con los precios del contrato, que el contratista presenta a la residencia de obra para su revisión, autorización y pago. La legislación federal de obra pública fija una periodicidad máxima para formularlas, un plazo para presentarlas después de la fecha de corte, otro para que la residencia las revise y autorice, y otro para el pago.





Residente de obra con casco y chaleco revisa en campo los números generadores de la estimación en una obra pública



Lo que integra una estimación



La normativa y la práctica coinciden en que la estimación viaja acompañada de su soporte. En la práctica, los que deciden el pago son estos:



  • Números generadores: las cantidades de obra por concepto, con su croquis de ubicación y la firma de quien midió.
  • Notas de bitácora: el registro del avance, de las instrucciones recibidas y de las condiciones del frente, asentado el día en que ocurrió.
  • Reporte fotográfico: fotografías del frente trabajado, con fecha y ubicación, archivadas por concepto.
  • Controles de calidad y pruebas: los resultados de laboratorio que acreditan que lo ejecutado cumple la especificación.



Por qué se observa



La residencia observa lo que no puede verificar. Cuando las cantidades del generador, la nota de bitácora y la fotografía cuentan la misma historia, la revisión es un trámite. Cuando cada pieza dice algo distinto, la revisión se convierte en una negociación, y el calendario de pagos queda en manos de quien revisa.



Las cinco etapas donde nace una observación



Leer una estimación observada al revés —de la observación hacia su origen— revela un patrón. Las causas se concentran en cinco momentos, y cada uno tiene su documento que responde.

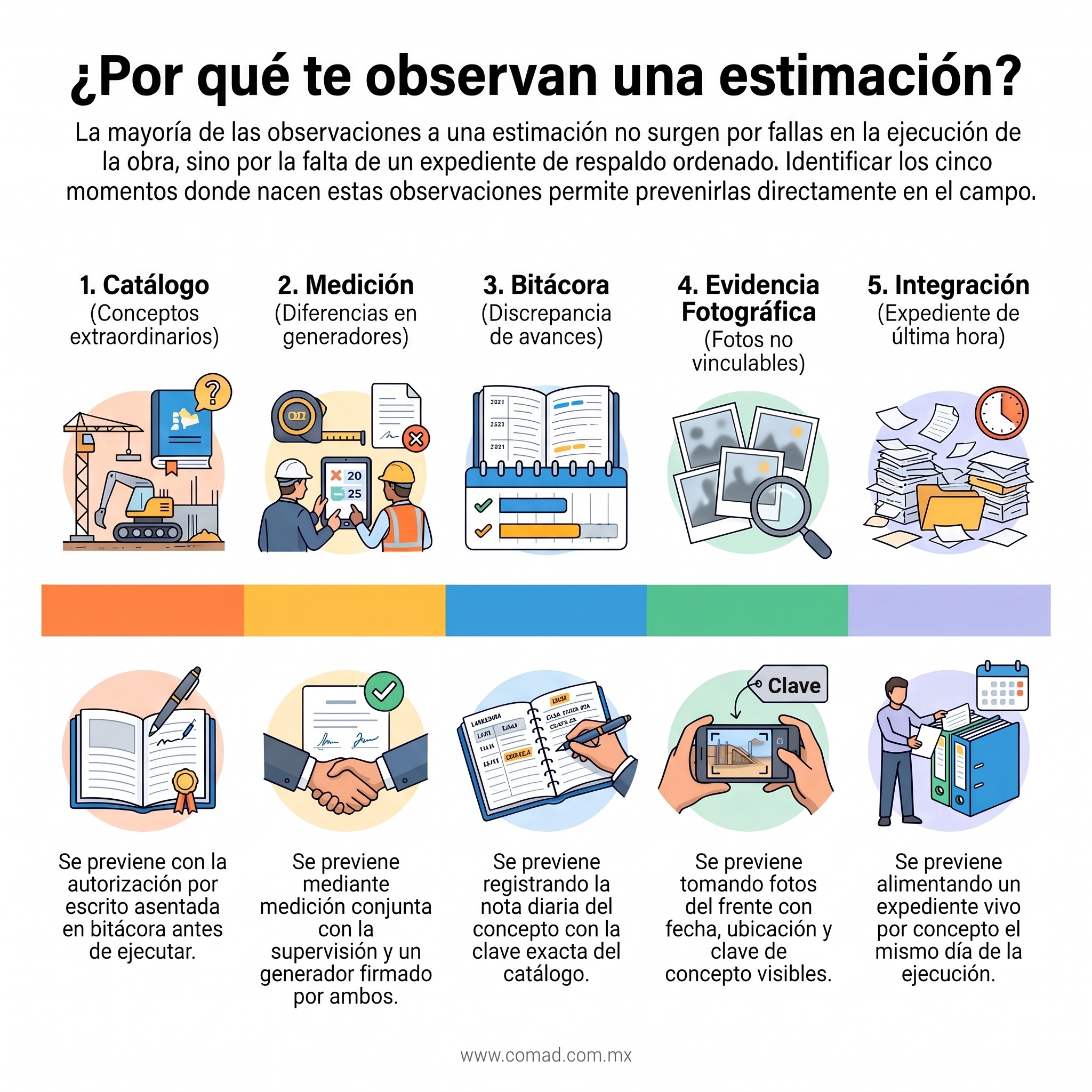

Infografía: las cinco causas de una estimación de obra pública observada (catálogo, medición, bitácora, evidencia e integración) y cómo prevenir cada una



1. En el catálogo: conceptos fuera de catálogo



Trabajos ejecutados antes de contar con la autorización del concepto extraordinario y de su precio. El trabajo es real, pero su pago depende de una autorización que llega después. Se previene con la autorización por escrito antes de ejecutar, asentada en bitácora. Ya lo tratamos a detalle en trabajos extraordinarios en obra pública y el papel de la bitácora.



2. En la medición: generadores distintos a lo ejecutado



Cantidades calculadas en gabinete, a partir del proyecto, que difieren de lo medido en campo. Se previene con la medición conjunta con la supervisión, concepto por concepto, y un generador firmado por ambas partes.



3. En la bitácora: avances con registro distinto



La estimación reporta un avance y la bitácora del mismo periodo reporta otro. Se previene con la nota diaria del frente y del concepto, usando la misma clave del catálogo que usa el generador.



4. En la evidencia y en la integración



Fotografías generales del terreno, difíciles de ligar a un concepto y a una fecha, y un expediente que se arma el último día del mes con piezas que se contradicen. Ambas se previenen con el mismo hábito: un expediente vivo por concepto, que se alimenta el mismo día en que se ejecuta el trabajo.



📩 En COMAD, S.C. transformamos 60 años de experiencia técnica en resultados jurídicos. ¿Tienes un caso activo? Escríbenos en comad.com.mx/contacto



La estimación se gana en campo



La parte práctica de este artículo es para residentes y superintendentes, porque la estimación de fin de mes se decide en el frente, todos los días.



Tres documentos, el mismo día



  • El generador: con croquis de ubicación y firma de quien midió. Es la base de todo lo demás.
  • La nota de bitácora: el avance de ese concepto, registrado el mismo día. Lo que consta en bitácora ya está documentado.
  • La foto del frente: con fecha, hora y ubicación visibles. La foto del frente prueba el concepto; la panorámica del terreno solo prueba el lugar.



El expediente por concepto



Cuando esas tres piezas se archivan juntas, con la clave del concepto, la integración de fin de mes deja de ser una reconstrucción y se vuelve una selección. Es la misma lógica que recomendamos en gestión documental efectiva en construcción: el orden del expediente es parte del derecho a cobrar.



Estimaciones al corriente



Una constructora con estimaciones atrasadas llega a cualquier evento del contrato —una suspensión, un ajuste de costos, una terminación anticipada— con una discusión de volúmenes abierta. Estimar a tiempo es también una medida preventiva: lo ejecutado y estimado queda fuera de cualquier discusión posterior.



Cuando la estimación ya fue observada



Responder por escrito y con soporte



La observación se contesta con documentos: el generador corregido o ratificado, la nota de bitácora que respalda el avance, la evidencia fotográfica del periodo. Una respuesta verbal en junta de obra deja el tema abierto.



Las diferencias que quedan pendientes



La legislación prevé que las diferencias técnicas o numéricas que no puedan resolverse en el periodo de revisión se resuelvan e incorporen en la estimación siguiente. Conviene dar seguimiento puntual a cada una, porque lo que se arrastra varios periodos termina discutiéndose en el finiquito, como explicamos en finiquito y entrega-recepción: los cuatro actos.



El pago tardío



Cuando la dependencia paga fuera del plazo, la ley reconoce al contratista el derecho a gastos financieros. Ese derecho se ejerce mejor cuando la fecha de presentación y la de autorización de cada estimación están documentadas con acuse.



Preguntas frecuentes



¿Qué es una estimación de obra pública?



Es la valuación de los trabajos ejecutados en un periodo, con los precios unitarios del contrato, que el contratista presenta a la residencia de obra para su revisión, autorización y pago. Va acompañada de su soporte: números generadores, notas de bitácora, reporte fotográfico y controles de calidad.



¿Cuáles son las causas más comunes de una estimación observada?



Se concentran en cinco etapas: conceptos ejecutados fuera de catálogo sin autorización previa, generadores que difieren de lo medido en campo, avances distintos a los registrados en bitácora, evidencia fotográfica imposible de ligar a un concepto y un expediente integrado a última hora.



¿Qué es un número generador?



Es el documento que calcula las cantidades de obra ejecutadas por concepto, con sus medidas, su croquis de ubicación y la firma de quien midió. Es la base de la estimación: traduce la obra ejecutada en importe a pagar.



¿Qué hago si la dependencia paga tarde una estimación autorizada?



Documentar con acuse la fecha de presentación y la de autorización, y reclamar los gastos financieros que la ley reconoce por el pago fuera de plazo. Conviene revisar el caso con un especialista antes de presentar la solicitud.



📥 Si el contrato termina antes de tiempo, lo ejecutado y no estimado es lo primero que se pierde. Descarga el checklist de recuperación en terminación anticipada: comad.com.mx/checklist-terminacion-anticipada



La estimación se cobra con lo que puedes demostrar. Y lo que puedes demostrar se construye todos los días, en el frente.



En COMAD, S.C., transformamos 60 años de experiencia técnica en resultados jurídicos.



📩 ¿Tienes un caso activo? Escríbenos en comad.com.mx/contacto/


¿Ya nos sigues en Spotify y Youtube?

Dale play y síguenos para no perderte ningún episodio.


Descarga la guía Chambers & Partners – Construction Law 2026
Capítulo México | COMAD, S.C. 👇

CHAMBERS GLOBAL PRACTICE GUIDES Definitive global law guides offering comparative analysis from top-ranked lawyers

Gracias por compartir esta información.


Posts recientes

Qué integra una estimación de obra pública, las 5 causas por las que se observa y cómo prevenirlas desde campo: generadores, bitácora y evidencia fechada.

No te están acusando: te están liberando con derecho a recuperar. Y esa diferencia se pierde al firmar el acta sin revisar.

El presupuesto no es una nota financiera: es el calendario de licitaciones del año que viene. Qué revela el Paquete Económico 2027 para tu constructora.

Entregaste, te recibieron y te pagaron. Dos años después llega el requerimiento por vicios ocultos. Qué te toca probar y qué no.

El finiquito, el acta de entrega-recepción, la extinción de obligaciones y la devolución de garantías son cuatro actos distintos, con efectos jurídicos distintos. Aquí te explicamos qué firmas en cada uno, en qué orden ocurren y por qué firmar sin reservas puede costarte.
