Paquete Económico 2027: qué significan las cifras para los contratos de tu constructora

Contexto del Mercado: El Paquete Económico se entrega en septiembre y la mayoría de las constructoras lo lee en enero, cuando las convocatorias ya están publicadas y el tiempo de preparar una propuesta seria se agotó. Entre esas dos fechas hay dos meses de ventaja que casi nadie usa.



Nuestra Experiencia: En COMAD, S.C. llevamos más de 60 años acompañando a constructoras en obra pública. En los años de mayor inversión no vemos menos reclamaciones: vemos más. El dinero adicional llega repartido en más contratos, y administrar cinco contratos chicos exige más control documental que administrar uno grande.



Lo que aprenderás: Qué dice y qué no dice el Paquete Económico 2027 sobre el tipo de obra que se va a contratar; por qué la dispersión de contratos exige más control contractual y no menos; qué observaciones se repiten en las revisiones de la Auditoría Superior de la Federación; y qué debería estar haciendo tu área de licitaciones desde ahora, antes de que salgan las convocatorias.

El 8 de septiembre de 2026, la Secretaría de Hacienda entregó a la Cámara de Diputados el Paquete Económico 2027. Para el sector financiero es una nota de coyuntura. Para una constructora es otra cosa: es el mapa de dónde va a haber obra el año que viene y el calendario aproximado de cuándo se va a licitar.

Fachada institucional al amanecer que ilustra la entrega del Paquete Económico 2027 a la Cámara de Diputados,      punto de partida del calendario de licitaciones de obra pública.

Qué dicen las cifras del Paquete Económico 2027



El proyecto contempla un gasto neto total de 10 billones 636 mil 488.1 millones de pesos —alrededor de 4.3% nominal por encima de lo aprobado para 2026— y Hacienda estima un crecimiento de entre 1.5% y 2.5% para el año.



La cifra que importa para el sector es otra: la inversión física presupuestaria equivale al 2.6% del PIB, la misma proporción que se destina a los programas sociales prioritarios, que suman 1.02 billones de pesos. Los destinos anunciados son nuevos trenes, carreteras y caminos, obras hidráulicas e infraestructura energética, dentro de lo que Hacienda llamó el Plan de Inversión en Infraestructura para el Desarrollo con Bienestar.



Antes de construir cualquier expectativa sobre esos números conviene fijar un punto jurídico: lo que hoy existe es un proyecto, no el presupuesto. La Cámara de Diputados discute y aprueba el Presupuesto de Egresos a más tardar el 15 de noviembre, y los montos por ramo y por programa pueden moverse en ese trayecto. Planear con las cifras de septiembre es correcto; comprometerse con ellas, no.

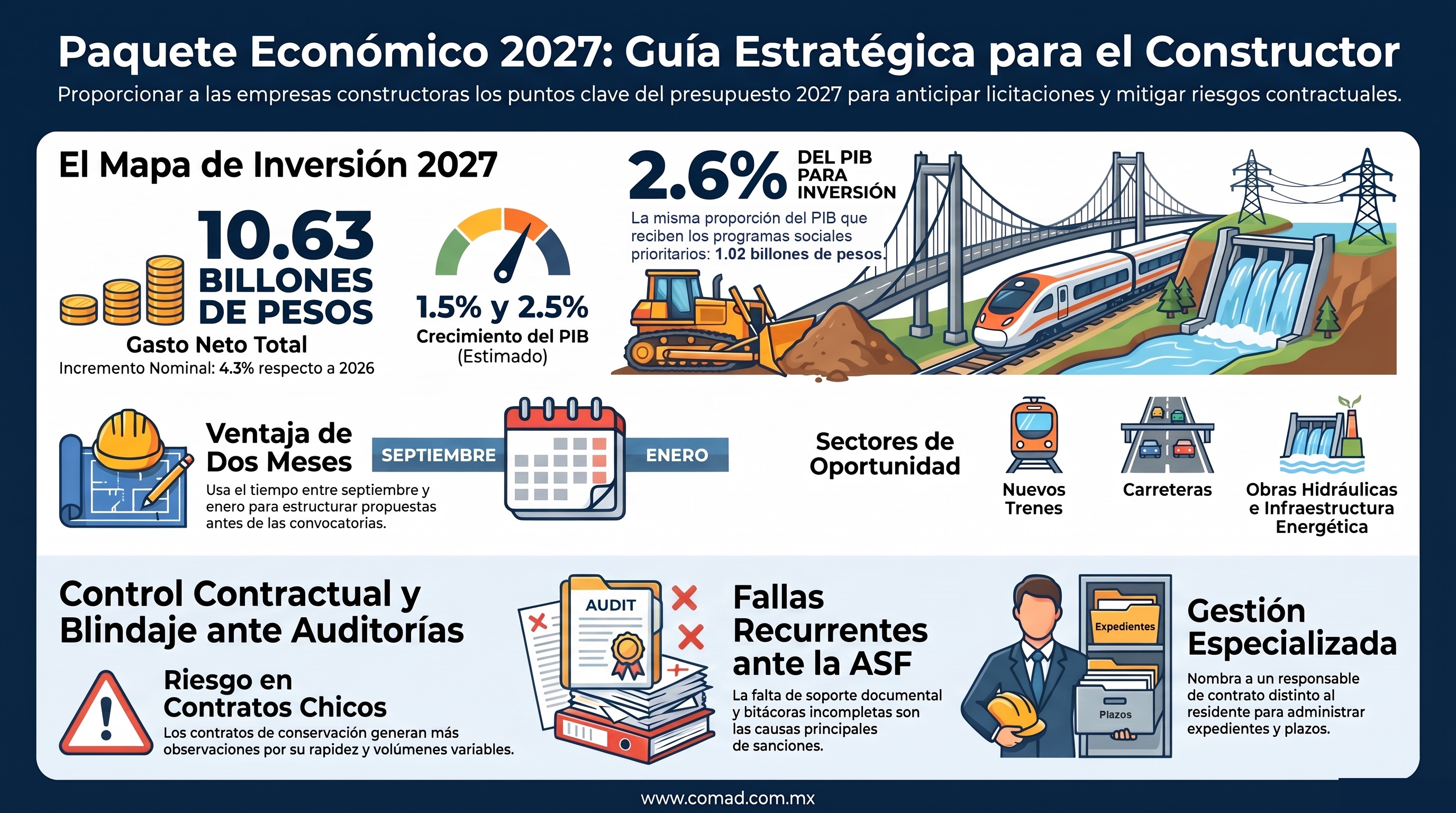

Infografía de COMAD, S.C. con las cifras del Paquete Económico 2027: 10.63 billones de gasto neto total, 2.6%      del PIB a inversión y los sectores con obra para licitar.

Lo que el monto no dice, y sí decide tu rentabilidad



Un incremento en inversión de infraestructura no se traduce automáticamente en rentabilidad. Entre el peso presupuestado y el peso cobrado hay tres decisiones que toma la dependencia y que la constructora no controla, pero sí puede anticipar.



Cómo se dispersa el monto



El mismo presupuesto puede salir al mercado como una decena de obras mayores o como cientos de contratos de conservación, mantenimiento y rehabilitación. La segunda forma abre el mercado a más empresas, pero multiplica el número de expedientes que cada una tiene que administrar al mismo tiempo.



Qué modalidad de contratación privilegia cada dependencia



No es lo mismo un contrato a precio alzado que uno sobre la base de precios unitarios, ni una obra con proyecto ejecutivo terminado que una que se va definiendo en campo. La modalidad determina quién carga con el riesgo de las cantidades y quién con el del diseño, y eso se decide antes de que exista convocatoria.



Con qué anticipo y con qué calendario de pago



El flujo es el que define si un contrato rentable en papel lo sigue siendo en caja. Un contrato con buen margen y pagos lentos consume la línea de crédito de la empresa y termina financiando a la dependencia.

Escritorio con documentos de licitación, planos y calendario, que ilustra el trabajo de preparación que una      constructora hace antes de que salgan las convocatorias.

Por qué los contratos chicos exigen más control, no menos



En nuestra experiencia, este es el punto donde más empresas se equivocan al planear un año de mucha obra. Se asume que un contrato pequeño es un contrato sencillo, y se le asigna menos estructura. Ocurre exactamente al revés: los contratos de conservación y mantenimiento son los que más observaciones generan, porque se ejecutan rápido, con volúmenes variables y con menos ingeniería previa.



Antes de firmar uno de estos contratos hay tres puntos que conviene revisar, y los tres se resuelven en el papel, no en la obra.



Cómo se define y se mide el volumen de obra ejecutada



Si la unidad de medición es ambigua —o si el criterio de medición no está escrito—, la diferencia entre lo que tú mediste y lo que la supervisión reconoce la absorbes tú. Es la observación más común y la más barata de prevenir.



Quién autoriza los trabajos no previstos y en qué documento queda



En un contrato de conservación siempre aparecen trabajos no previstos. Lo que hay que definir antes de empezar es quién los autoriza, con qué formalidad y en qué documento consta. Si eso no está claro al inicio, no va a aclararse a la mitad de la obra.



Qué respaldo exige la dependencia para cada estimación



Cada dependencia tiene su propio criterio sobre qué documentos acompañan una estimación. Preguntarlo al arrancar evita rehacer meses de comprobación cuando la primera estimación regresa observada.

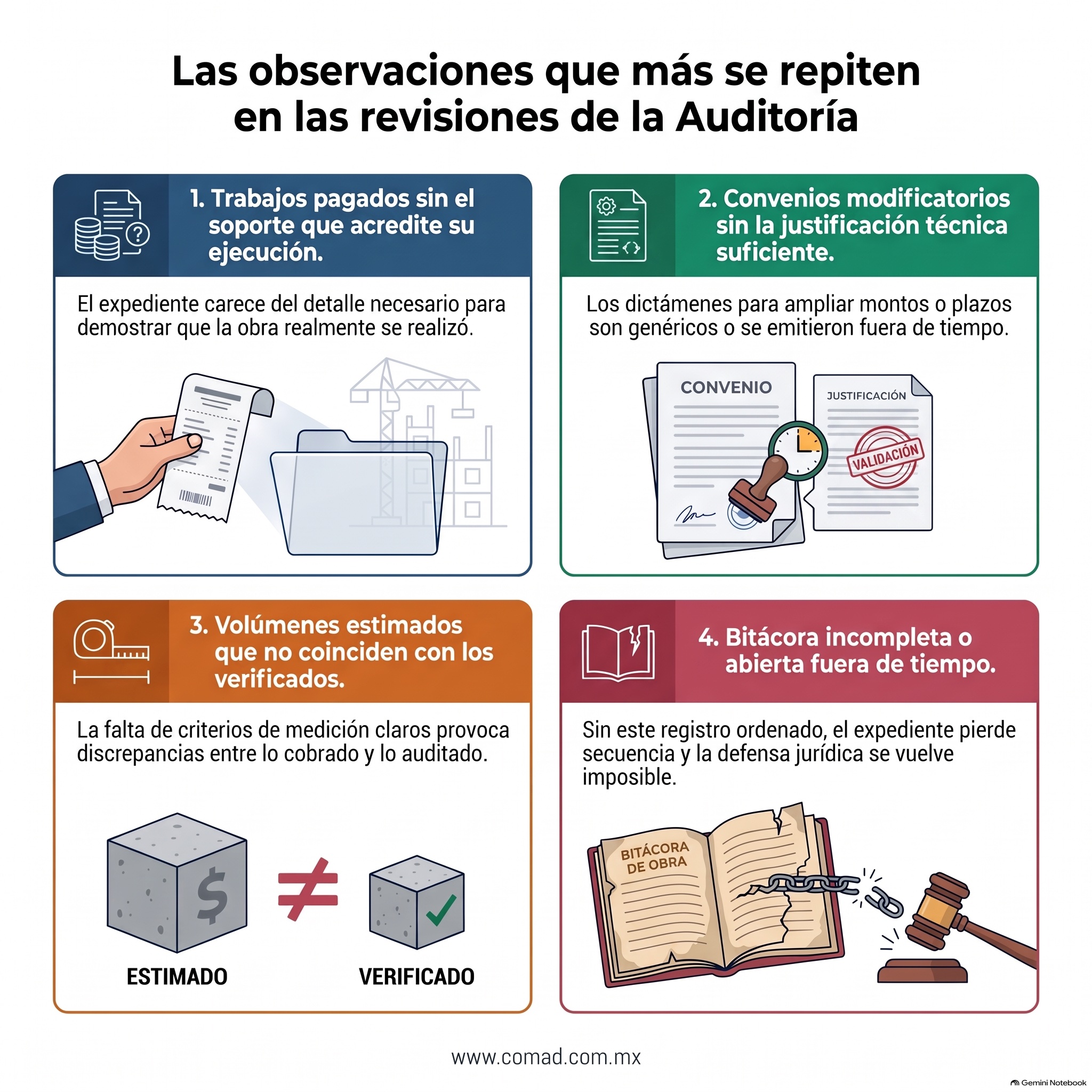

Las observaciones más frecuentes de la Auditoría Superior de la Federación en contratos de obra pública: trabajos sin soporte documental, convenios sin justificación técnica, vbitácora incompleta.

Las observaciones que más se repiten en las revisiones de la Auditoría



Las revisiones de la Auditoría Superior de la Federación sobre contratos de obra pública muestran un patrón estable año con año. No son hallazgos exóticos: son las mismas cuatro familias de observación, y todas tienen la misma raíz documental.



Trabajos pagados sin el soporte que acredite su ejecución



No significa necesariamente que la obra no se haya hecho. Significa que el expediente no permite demostrarlo con el detalle que la revisión exige.



Convenios modificatorios sin la justificación técnica suficiente



El convenio existe y está firmado, pero el dictamen que explica por qué era necesario ampliar monto o plazo es genérico o llegó después de los hechos.



Volúmenes estimados que no coinciden con los verificados



Es la consecuencia directa del primer punto de la sección anterior: cuando el criterio de medición no quedó fijado, cada revisión mide distinto.



Bitácora incompleta o abierta fuera de tiempo



La bitácora es el registro que ordena todo lo demás. Cuando falta, el resto del expediente pierde secuencia y la defensa se vuelve reconstrucción.

Qué debería estar haciendo tu constructora antes de las convocatorias



El trabajo útil de estos dos meses no es comercial, es de estructura. Son tres decisiones internas que no dependen de que se apruebe el presupuesto.



Nombrar un responsable del contrato distinto del residente técnico



El residente resuelve la obra; el responsable del contrato administra plazos, notificaciones y expediente. Cuando la misma persona hace ambas cosas, la segunda siempre cede ante la primera.



Escribir un protocolo de notificación con plazos propios



Los plazos internos deben ser más cortos que los contractuales. Un evento que se notifica el último día se notifica mal, y un derecho que se ejerce tarde se pierde igual que si no existiera.



Abrir el expediente el primer día, no el último



El expediente de un contrato se arma mientras la obra ocurre o no se arma nunca. Reconstruirlo dos años después, cuando llega la observación o el requerimiento, cuesta más que el defecto que se discute.


Un año de mucho presupuesto no hace rentable a una constructora. La hace rentable poder cobrar lo que construyó.



En COMAD, S.C., transformamos 60 años de experiencia técnica en resultados jurídicos.




FAQ - PREGUNTAS FRECUENTES

¿Cuándo se aprueba el Presupuesto de Egresos y qué puede cambiar?

La Cámara de Diputados debe aprobarlo a más tardar el 15 de noviembre. En ese proceso pueden modificarse los montos por ramo y la asignación entre programas, así que las cifras de septiembre sirven para planear, no para comprometerse.

¿Más inversión pública significa más contratos para mi constructora?

¿Por qué los contratos de conservación generan tantas observaciones?

¿Qué es lo primero que revisa un abogado cuando llega una observación?


¿Ya nos sigues en Spotify y Youtube?

Dale play y síguenos para no perderte ningún episodio.


Descarga la guía Chambers & Partners – Construction Law 2026
Capítulo México | COMAD, S.C. 👇

CHAMBERS GLOBAL PRACTICE GUIDES Definitive global law guides offering comparative analysis from top-ranked lawyers

Gracias por compartir esta información.


Posts recientes

El presupuesto no es una nota financiera: es el calendario de licitaciones del año que viene. Qué revela el Paquete Económico 2027 para tu constructora.

Entregaste, te recibieron y te pagaron. Dos años después llega el requerimiento por vicios ocultos. Qué te toca probar y qué no.

El finiquito, el acta de entrega-recepción, la extinción de obligaciones y la devolución de garantías son cuatro actos distintos, con efectos jurídicos distintos. Aquí te explicamos qué firmas en cada uno, en qué orden ocurren y por qué firmar sin reservas puede costarte.

Llovió tres semanas y tu programa se cayó, pero la prórroga de plazo te la negaron. Lo que decide el caso no es la intensidad del fenómeno: es el expediente.

Con 60 años en Derecho de la Construcción, en COMAD te explicamos cómo blindar el cobro de un extraordinario: bitácora, conciliación de precios y LOPSRM.
